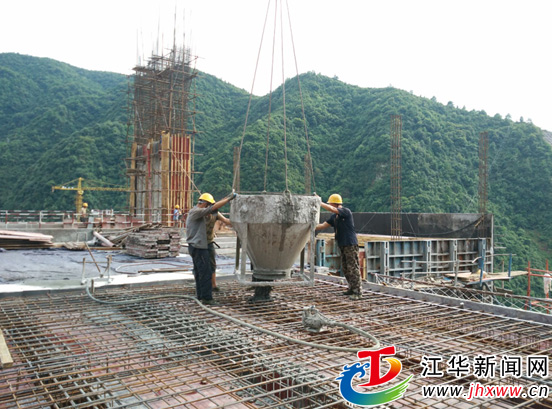

江华新闻网讯(通讯员 韩玉林)8月6日,涔天河工程1#泄洪洞工作桥最后一块跨桥面板开盘浇筑,较计划提前了9天。
1#泄洪洞工作桥由重力式桥台、1#排架柱、2#排架柱及3跨桥面板组成。1#排架柱高22.738m,2#排架柱高40.738m,每跨桥面板长11m,宽7.99m。
工作桥的提前贯通标志着1#泄洪洞进口进水塔及工作桥主体混凝土浇筑完成,为下一步进水塔的后续施工提供了作有利条件。
从工作桥建基面清理到钢筋制安,从脚手架搭设到模板安装,从仓面清理到混凝土浇筑,每一道工序水电十一局项目部都严格按照标准实施,通过参战职工的日夜奋斗和不懈努力最终较计划提前9天完成了施工任务。
